Nytt driftsbygg vedtatt bygget på idrettsplassen. Start 2020.

Forfatter: Arild Mork

24. mars 2020

Forside

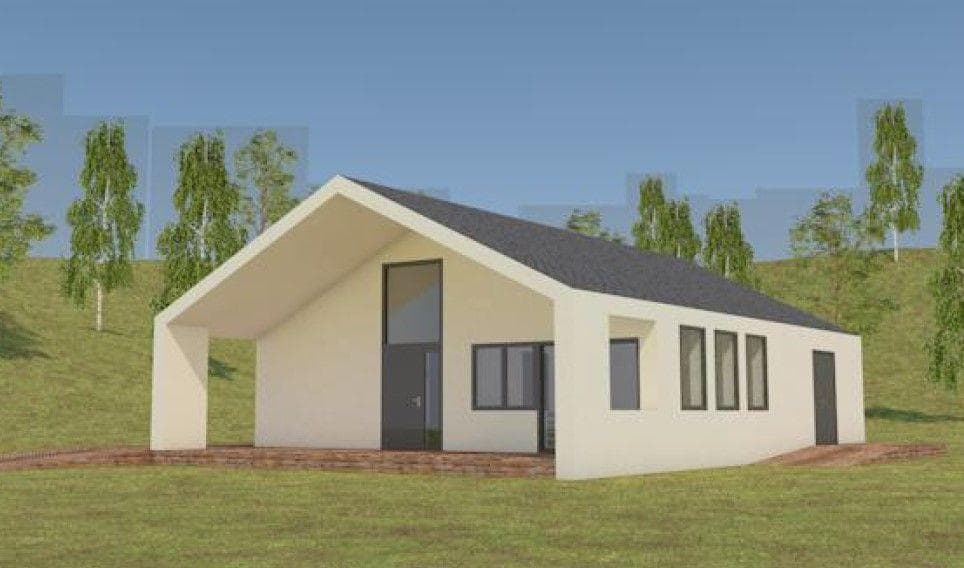

News article image

Styret har i snart 2 år jobbet med prosjektering og søknader for å få erstattet det gamle og veldig slitne brakkebygget på idr.plassen.
På forrige ukes årsmøte var det kommet frem til en stor milepæl i prosjektet hvor vedtak skulle fattes i saken.

et er med stor glede og en porsjon lettelse man nå har fattet vedtak i saken ang nytt driftsbygg på idr.plassen på toppen av Trolla. Et enstemmig årsmøte gikk inn for å gå fra planfase til del 1 av 2 byggefaser i 2020. Et prosjekt over 2 byggefaser skal få reist og innredet et etterlengtet driftsbygg, og bidra til at idr.plassen med kunstgressbanen i sentrum, blir mer komplett. Vi håper alle nå slutter seg opp om prosjektet da alle vil kunne nytte dette bygget, det være seg til idrett, tur eller adspredelser/aktiviteter av ulik art. Årsmøtet mener bygget vil kunne gi bygda et løft og nye muligheter. Mer fakta og bilder fra tegninger over bygget sees under.

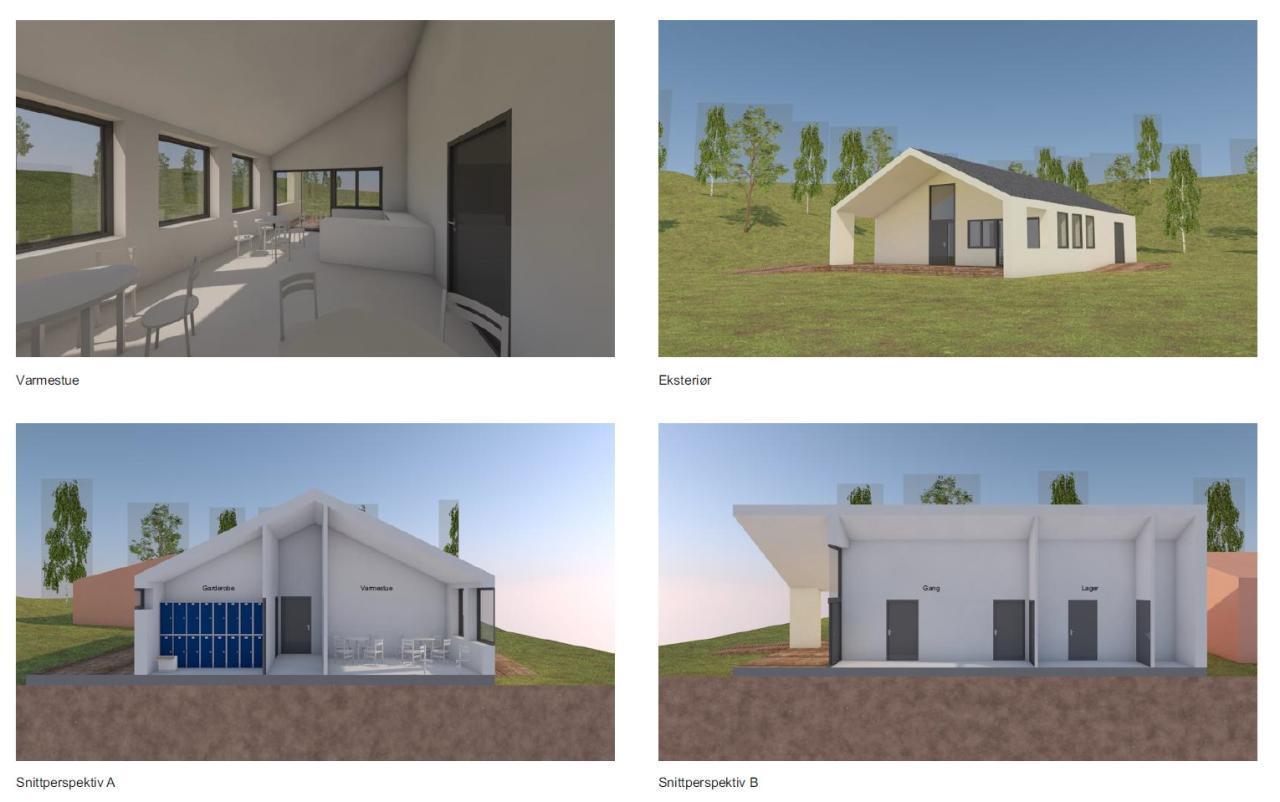

Driftsbygget vil inneha følgende rom: Ref: Plantegninger vedlagt lenger ned.

  • Tilfredsstillende toalettfasiliteter.
  • Enkle garderober
  • Lager- / tørke- / arbeidsrom:
  • Varmestue / kjøkken / kiosk / sekreteriat / møterom
  • Teknisk rom og bøttekott:

Toaletter: Blir en midlertidig toalettløsning som er god nok frem til en mer varig løsning foreligger. Eks snurredass. Kan brukes av allmenheten med inngang på utsiden. Dette med toalett har vært en mye etterspurt oppgradering for idr.plassen for å hindre at man må løpe rundt omkring for å gjøre fra seg.

Garderober: Til skifting for fotball og andre aktiviteter. Kan brukes av barnehagen som varmestue slik de gjør i dag. Vann og avløpsledninger legges klart her.

Lager/ arb.rom: For å lagre gruppenes utstyr i båser, bruke det til tørking av utstyr og arbeidsplass til å lage eller reparere utstyr/ting som har med idrettslagets drift å gjøre.

Varmestue/kiosk: For bruk av flere gruppers drift og arrangement. Vann- og avløpsledninger legges klart her.

Bøttekott og tekn.rom: For el-tavle, varmvannstank, ventilasjon samt mulighet for vask med avløp på bøttekott. Det må legges opp til at vi kan ha vanntank på stedet som en midlertidig løsning.

Et bygg etter dagens standard som er enkelt å sette opp, er energieffektivt og har rom nok til å vokse i evt endre til andre romløsninger. Bygges settes opp nærmere idrettsflata enn dagens bygg.

OBS!! Vi har innhentet tilbud på boring etter vann samt undersøkt mulighet for å nedsette septiktank, noe kommunen er positive til. Kostnadene er veldig mye lavere enn det ville blitt å tilknytte seg det offentlige vann- og avløpsnettet. (Blir eget prosjekt evt tas inn i del 2)

Custom image

Fakta om nytt driftsbygg:

  • Dimensjon 10 x 12 meter= 120 kvm
  • Prosjektperiode: Går over 3 år: Planfase og 2 byggefaser.
  • Ønsket oppstart: Mai/juni 2020.
  • Byggekostnad: Totalt ca 2,02 mill inkl mva.
  • Kostnad del 1: ca 1,2 mill, Kostnad del 2: ca 800.000.
  • Totalt 1,6 mill vil utgjøre tjeneste- og varekjøpene.
  • Dugnadstimer vil utgjøre ca 408.000 av totalbeløpet på 2 mill.
  • Type bygg: Bygges med støpt såle, thermomur, pusset fasade, takstoler og shingeltak.
  • Enkelt bygg men isolert ift TEK17 slik at vi kan få lave energikostnader.
  • Lav vedlikeholdskostnad, bygget kan fint stå i 50 + år.
Custom image

Oppdeling av prosjektet:

  • Det legges opp til å gjennomføre prosjektet i 2 deler for å ha rom til å søke ut mer midler fra offentlige og private aktører. Det er god grunn å strekke prosjektet, for å sikre at vi får dekket de dugnadstimene prosjektet trenger for å få et tilfredsstillende budsjett.
  • Del 1: I 2020 tas grunnarbeid, grunnmur, yttervegger og tak samt dører og vinduer for å ha tett råbygg.
  • Del 2: I 2021 vil bygget bli innredet med de rom og installasjoner som er nødvendig for å komme i drift.
  • Det legges opp til både eksterne leverandører og intern dugnadsinnsats for å få bygget på plass.
  • Får vi uttelling på søknader på fremtidige søknader om midler vil dette tas inn og gjøre behovet for dugnadsinnsats langt mindre.

Milepæler:

Årsmøtet 2020: Besluttet bygging av driftsbygg ihht budsjett del 1 samt søke midler til del 2.

  • Årsmøtet har godkjent finansieringsplan med rekkefølgeprinsipp listet under
  • Bruke av idrettslagets midler til grunnarbeid, plate og vegger
  • Avvente garanti fra kommunen på tildelte spillemidler som normalt skjer i juni mnd.
  • Med bakgrunn i garantien kan idrettslaget ta opp et banklån inntil tilsvarende tildelte spillemidler for å ferdigstille del 1.
  • Banklånet er med på å sikre likviditeten i idr.laget inntil utbetaling vil skje. Normalt 1 år etter.

Årsmøte 2020: Beslutte innredning av driftsbygg del 2 ihht budsjett
